Формула расчета неустойки по ДДУ

Если застройщик нарушил ваши права, то в этой статье мы расскажем вам, как взыскать с него неустойк

2 (45).png

В сфере долевого строительства защита прав дольщиков — задача первостепенной важности. Одним из ключевых инструментов для этого является неустойка за просрочку исполнения обязательств застройщиком. Однако, расчет неустойки может оказаться сложным и запутанным процессом. В этой статье давайте разберемся, как правильно рассчитать неустойку по ДДУ.

Если не хотите разбираться в расчетах самостоятельно, можно обратиться за консультацией — юрист проверит сроки, произведет расчет и оценит перспективы взыскания.

%%type:widgetForm, id:ddu-refund%%

Оглавление

Когда можно потребовать неустойку с застройщика по ДДУ

По общему правилу, если застройщик нарушил срок передачи квартиры по договору долевого участия (ДДУ), дольщик вправе требовать неустойку за каждый день просрочки (ст. 6 Федерального закона № 214-ФЗ).

Размер неустойки составляет:

  • 1/300 ключевой ставки ЦБ РФ — для юридических лиц;
  • 1/150 ключевой ставки ЦБ РФ — для граждан (покупающих жилье для личных нужд).

Обычно размер неустойки прописан в ДДУ.

Повышенный коэффициент для физических лиц применяется автоматически — застройщик не вправе уменьшать его условиями договора.

Но просрочка передачи — не единственное основание для начисления неустойки.

Неустойка при недостатках квартиры

Если квартира передана с дефектами, закон также предусматривает ответственность застройщика.

Речь идет о случаях, когда:

  • объект не соответствует условиям договора;
  • нарушены строительные нормы и технические регламенты;
  • выявлены дефекты, ухудшающие качество жилья;
  • недостатки делают квартиру непригодной для проживания.

Сначала дольщик вправе потребовать:

  • устранения недостатков;
  • соразмерного уменьшения цены;
  • возмещения расходов на самостоятельное устранение дефектов.

Если застройщик нарушает срок устранения недостатков или не исполняет требование о компенсации, возникает право на неустойку (ч. 8 ст. 7 Федерального закона № 214-ФЗ).

За каждый день просрочки застройщик обязан платить 1/300 ключевой ставки ЦБ РФ от стоимости расходов на устранение дефектов или от суммы, подлежащей возврату.

Если участник долевого строительства — гражданин, неустойка уплачивается в двойном размере (то есть фактически 1/150 ставки).

Тем не менее размер неустойки не может превышать стоимость расходов на устранение недостатков.

Если же выявленный дефект делает квартиру непригодной для проживания, неустойка рассчитывается уже от полной цены договора, а не от стоимости ремонта.

Как происходит расчёт неустойки

Размер неустойки установлен законом и рассчитывается по формуле.

Для граждан формула выглядит так:

Неустойка = Цена квартиры × 1/150 × Ключевая ставка ЦБ × Количество дней просрочки

Для юридических лиц применяется коэффициент 1/300.
Разберем каждый элемент отдельно.

1. Цена квартиры

Берется цена, указанная в договоре долевого участия. Если после обмеров площадь изменилась и стоимость была скорректирована, расчет производится исходя из окончательной цены договора.

2. Количество дней просрочки

Просрочка считается:

  • со следующего дня после установленной даты передачи,
  • до даты фактической передачи квартиры по акту приема-передачи.

Например, если по договору квартира должна быть передана 2 апреля, просрочка начинается с 3 апреля.

Если в договоре указан квартал, срок передачи истекает в последний день этого квартала.

Если квартира не передана вовсе, дни считаются до даты подачи иска или до даты расчета.

Отдельная ситуация — просрочка более двух месяцев (ч. 1 ст. 9 Федерального закона № 214-ФЗ). В этом случае дольщик вправе отказаться от договора в одностороннем порядке и потребовать возврата уплаченных денежных средств с процентами.

3. Коэффициент (1/150 или 1/300)

Коэффициент зависит от статуса участника долевого строительства:

  • 1/150 — если участник является гражданином, приобретающим жилье для личных нужд;
  • 1/300 — если участник — юридическое лицо.

Этот коэффициент установлен законом. Условия договора не могут его изменить.

4. Ключевая ставка ЦБ

Ставка рефинансирования приравнена к ключевой ставке ЦБ РФ.

Для расчета применяется ставка:

  • на день передачи квартиры;
  • если объект не передан — на день обращения в суд.

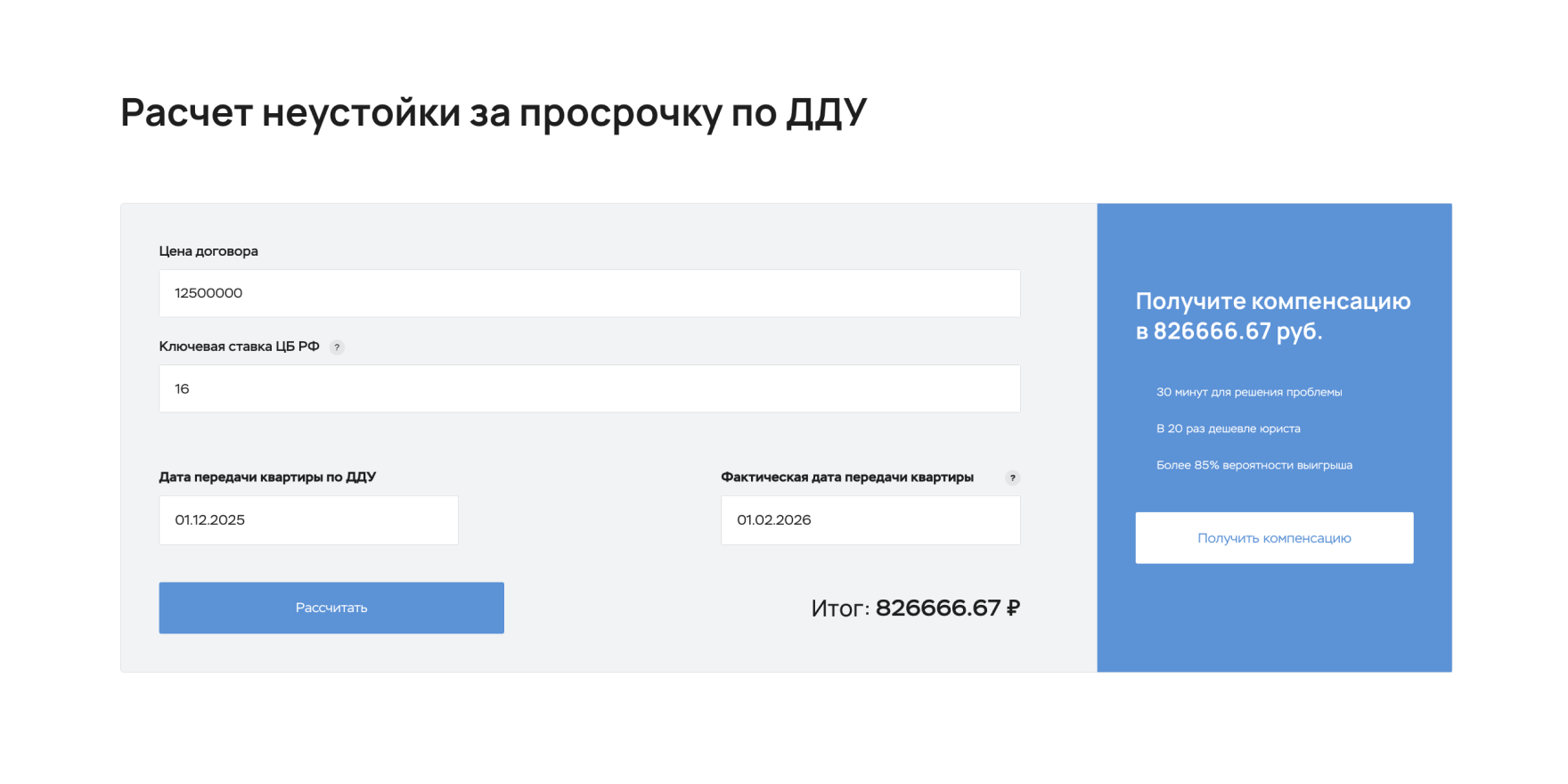

Для удобства расчета неустойки по ДДУ, вы можете воспользоваться нашим онлайн-калькулятором. Он поможет вам быстро и точно определить сумму, которую застройщик должен выплатить за задержку или нарушение условий договора.

Допустим, стоимость квартиры по ДДУ составляет 8 500 000 ₽. Застройщик должен был передать квартиру 1 декабря, но задержал сдачу на 62 дня. Ставка рефинансирования ЦБ РФ на момент просрочки составляет 16%.

Для физических лиц неустойка рассчитывается по формуле:
1/150 ставки рефинансирования ЦБ РФ от стоимости квартиры за каждый день просрочки.

(8 500 000) * (1/150) * 62* 16% = 826 666,67 руб.

18 (84).png

С помощью нашего онлайн-калькулятора вы правильно рассчитаете сумму пени согласно 214-ФЗ. Формулу, по которой будет произведен расчет, можно увидеть, раскрыв вкладку «Формула расчета».

Важно понимать, что ключевая ставка может меняться. Поэтому при расчете всегда необходимо использовать ставку, действовавшую:
на день передачи квартиры, либо на дату обращения в суд, если квартира еще не передана.

Дольщику важно знать, что суд вправе снижать размер неустойки и штрафа на основании ст. 333 ГК РФ.

Когда обращаться за неустойкой

Есть две тактики:

  • Первая — дождаться подписания акта приема-передачи и после этого направить претензию.
  • Вторая — обращаться сразу после существенной просрочки.

Важно учитывать финансовое состояние застройщика. Если существует риск банкротства, затягивать с обращением нецелесообразно. Решение может быть вынесено через 3-4 месяца после подачи иска.

Помимо основной суммы неустойки можно заявить:

  • штраф 50% от присужденной суммы (по Закону о защите прав потребителей);
  • компенсацию морального вреда;
  • судебные расходы;
  • расходы на аренду жилья в период просрочки.

Итоговая сумма взыскания часто существенно превышает первоначальный расчет.

%%type:widgetForm, id:ddu-refund%%

Мораторий на неустойку

Мораторий — это временное ограничение начисления и взыскания неустоек, штрафов и иных финансовых санкций.

Он вводился Правительством как антикризисная мера и был направлен не на отмену ответственности застройщиков, а на снижение финансовой нагрузки на отрасль в период экономической нестабильности.

За последние пять лет мораторий по ДДУ вводился трижды. Первый раз — в апреле 2020 года, в период пандемии COVID-19. Ограничения были связаны с фактической остановкой строительных работ и разрывом логистических цепочек. Действие меры завершилось в январе 2021 года. Второй мораторий был установлен в марте 2022 года после введения масштабных санкций в отношении России. Он действовал значительно дольше — до июня 2023 года — и был обусловлен резким ростом стоимости строительных материалов, проблемами с финансированием и перестройкой рынка. Третий мораторий ввели в марте 2024 года и позже продлен до конца 2025 года.

На практике во все периоды действия моратория это означало следующее:

  • неустойка за просрочку передачи объекта по ДДУ не начислялась;
  • штрафы за отказ добровольно удовлетворить требования дольщика не взыскивались;
  • неустойка, штрафы и иные финансовые санкции не подлежали взысканию в том числе с дольщиков за просрочку уплаты стоимости объекта ДДУ (например, Определение СКГД ВС РФ от 18.03.2025 № 69-КГ24-17-К7)
  • суды отказывали в удовлетворении требований либо приостанавливали рассмотрение дел до окончания моратория (например, Определение СКГД ВС РФ от 05.03.2024 № 5-КГ23-159-К2).
Что изменилось с 1 января 2026 года

С 1 января 2026 года действие моратория прекратилось.
Это означает:

  • начисление неустойки возобновляется;
  • застройщик не сможет ссылаться на мораторий как на основание отказа;
  • вновь становится возможным взыскание штрафа 50%.

Однако важно понимать: отмена моратория не означает автоматической выплаты денег. Для получения компенсации потребуется корректный расчет, соблюдение претензионного порядка и обращение в суд.

Между тем мораторий не освобождал застройщиков от обязанности передать объект. Он лишь временно ограничивал финансовую ответственность. Поэтому при анализе перспектив взыскания всегда необходимо:

  • определить точную дату начала просрочки;
  • установить, какие дни подпадают под мораторий;
  • рассчитать сумму за периоды, когда ответственность действовала;
  • оценить возможность взыскания штрафа и компенсации после 2026 года.

Пошаговая инструкция по взысканию неустойки с застройщика

Если вы сомневаетесь в том, можно ли взыскать неустойку по ДДУ, то советуем обратиться к юристу DestraLegal за бесплатной консультацией. Вам нужно заполнить форму и кратко описать ситуацию, после чего юрист сориентирует по шансам и подскажет, какие документы потребуются для решения вашего вопроса.

Шаг 1. Подготовьте требование застройщику о добровольной уплате неустойки

Целесообразно направить такое требование в письменной форме. Рассчитайте и укажите сумму неустойки (пеней). Кроме того, застройщик несет обязанность возместить в полном объеме причиненные дольщику убытки сверх неустойки, возникшие, например, в связи с расходами на аренду жилья в период просрочки исполнения обязательства.

К предложению об уплате неустойки рекомендуем приложить копии договора участия в долевом строительстве, копию паспорта дольщика, копию документа, подтверждающего уплату суммы по договору долевого участия в строительстве. Рекомендуем отправить предложение с пакетом вышеуказанных документов ценным письмом с уведомлением о вручении и с описью вложения для возможного последующего предъявления подтверждающих документов в суд или отвезти лично в офис застройщика и сдать под отметку о принятии.

Шаг 2. Подготовьте исковое заявление и документы к нему

Если ответ на претензию не получили или он был отрицательным, то следующий этап - обращение в суд.

Подавать исковое заявление необходимо в районный суд по адресу застройщика или вашему месту жительства (месту пребывания) либо по месту заключения или месту исполнения договора. Если неустойка не превышает 100 000 руб. по иску, основанному на законодательстве о защите прав потребителей, то обращаться следует к мировому судье.

Исковое заявление по сути будет содержать те же требования, что и предложение о добровольной уплате застройщиком неустойки (пеней). К ним может добавиться также требование о возмещении морального вреда.

Следует учесть, что по заявлению застройщика суд вправе уменьшить размер неустойки за нарушение срока передачи объекта долевого строительства, если застройщик докажет, что подлежащая уплате неустойка явно несоразмерна последствиям нарушения обязательства. При этом обязательно указание мотивов, по которым суд полагает, что уменьшение размера неустойки является допустимым.

К исковому заявлению следует приложить:

  • предложение, ранее направленное застройщику с уведомлением о вручении, почтовой квитанцией и описью вложения;
  • ответ застройщика (если имеется);
  • расчет неустойки с копиями для ответчика и третьих лиц;
  • уведомление о вручении или иные документы, подтверждающие направление другим лицам, участвующим в деле, копий искового заявления и приложенных к нему документов, которые у них отсутствуют;
  • документы, подтверждающие совершение стороной (сторонами) действий, направленных на примирение, если такие действия предпринимались и соответствующие документы имеются;
  • квитанцию об уплате госпошлины (или документ, подтверждающий право на получение льготы по ее уплате, либо ходатайство о предоставлении отсрочки, рассрочки, об уменьшении размера госпошлины или об освобождении от ее уплаты).
Шаг 3. Возбудите исполнительное производство

После успешного окончания разбирательства и вступления в силу решения суда вам нужно получить исполнительный лист, на основании которого возбуждается исполнительное производство. Кроме того, исполнительный лист о взыскании денежных средств может быть направлен непосредственно взыскателем в банк, где у должника открыт расчетный счет.

Если вы сомневаетесь в том, можно ли взыскать неустойку по ДДУ, или не желаете тратить время на изучение законодательства и подготовку заявления и иных документов своими силами, то советуем обратиться к юристу DestraLegal за бесплатной консультацией. Вам нужно заполнить форму и кратко описать ситуацию, после чего юрист сориентирует по шансам и подскажет, какие документы потребуются для решения вашего вопроса.
